Statsminister Jonas Gahr Støre kunne i dag presentere planene for realiseringen av første fase av havvind fra Sørlige Nordsjø II. Konsekvensutredningsprogrammet er ventet å ta 9-12 måneder.
Første fase av Sørlige Nordsjø II vil være på 1500 MW. Det tilsvarer rundt 7 TWh i året, tilsvarende kraftforbruket til 460 000 husholdninger.
Når det gjelder den andre fasen av Sørlige Nordsjø II som også er 1500 MW, vil regjeringen ta stilling til hvordan den skal kobles til nettet etter at det er gjennomført en utredning av ulike nettløsningar for vindkraft til havs og hvilke effekter dette vil ha på kraftsystemet. Norges vassdrags- og energidirektorat (NVE) skal gjennomføre utredningen i samarbeid med Statnett.
Konsekvensutredning vil ta 9-12 måneder
– Den langsiktige satsingen på havvind er avhengig av tilgang på areal. Regjeringen ønsker å skape forutsigbarhet for næringen med å åpne opp for flere prosjekter etter Sørlige Nordsjø II og Utsira Nord, heter det i en melding fra regjeringen.
Olje- og energidepartementet vil gi NVE i oppdrag å identifisere nye områder for fornybar energiproduksjon til havs basert på innspill fra en direktoratsgruppe, og å utarbeide forslag til konsekvensutredningsprogram. Dette arbeidet vil ta 9-12 måneder. Deretter må konsekvensutredningen gjennomføres før nye områder kan åpnes.

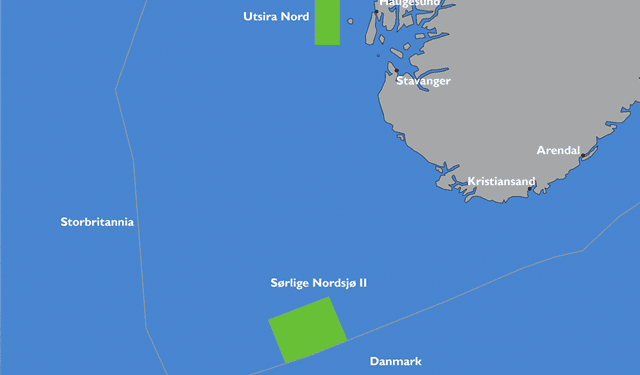

Utsira Nord
- Teknologi: Flytende
- Gjennomsnittsdybde: 267 meter
- Maksimal utbygging: 1500 MW
Sørlige Nordsjø II
- Teknologi: Bunnfast og flytende
- Gjennomsnittsdybe: 60 meter
- Maksimal utbygging: 3000 MW
